「プロマネを任されたけれど、具体的にどう要員を計算すればいいかわからない」
「プロジェクトの途中で主要メンバーが抜けてしまい、いつもリソース調整に追われている」

システム開発において、要員計画は「誰を、いつ、何人集めるか」というプロジェクトマネージャー(PM)の最重要ミッションの一つです。現場で頻発するリソース不足やスキルミスマッチの多くは、初期段階での「計画の解像度(どんぶり勘定)」に起因しています。

この記事では、単なる人数合わせではない、プロジェクトを完走させるための「必要人数の計算ステップ」と、現場で陥りがちなアサインの罠について解説します。

「そもそも要員計画とは何か?」「顧客との役割分担はどうすべきか」といった全体像をおさらいしたい方は、まずは以下の「基礎編」をご覧ください。
【基礎】プロジェクト要員計画|炎上を防ぐ人員配置と役割分担

体制図は「点」、要員計画は「流れ」である

プロジェクト計画書に必ず含まれる「体制図」と「要員計画」。この2つの違いを正しく理解しているでしょうか。

  • 体制図(静的):特定の時点における「組織の形」を示すもの。責任の所在と報告ラインを明確にするのが目的です。
  • 要員計画(動的):開始から終了まで、時間軸に沿った「要員の入れ替え」を示すもの。リソースの過不足を防ぐための管理図です。

「体制図に名前を並べて満足」してはいけません。プロジェクトは生き物であり、工程の進みに合わせて必要な人数やスキルは常に変化します。この「流れ」を捉えることこそが、要員計画の本質です。

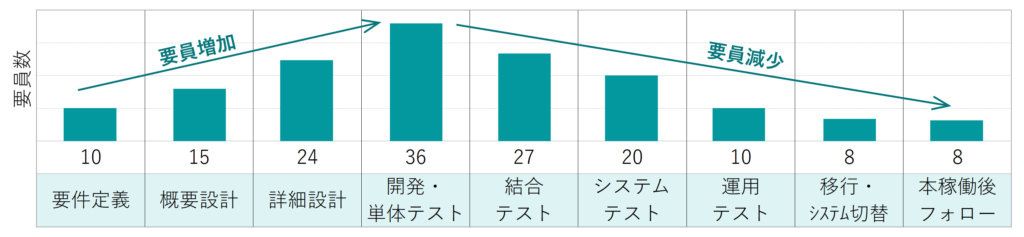

理想の推移:なぜ要員は「山形(ベルカーブ)」を描くのか

一般的なウォーターフォール開発では、要員数は以下のように「山形」の推移を辿るのが理想的です。

  1. 要件定義・設計(立ち上がり):業務知識に明るい少数精鋭でスタート。
  2. 開発・単体テスト(ピーク):実装ボリュームに合わせて要員数を最大化。
  3. 結合・システムテスト(収束):バグ修正の収束に合わせ、順次メンバーをリリース(離脱)。
  4. 移行・運用フォロー(保守へ):最小限の体制へ引き継ぎ。

あらかじめこの「山」の形をイメージしておくことで、急な増員による教育コストの爆発や、リリース直前の「人余り」によるコストの無駄遣いを防ぐことができます。

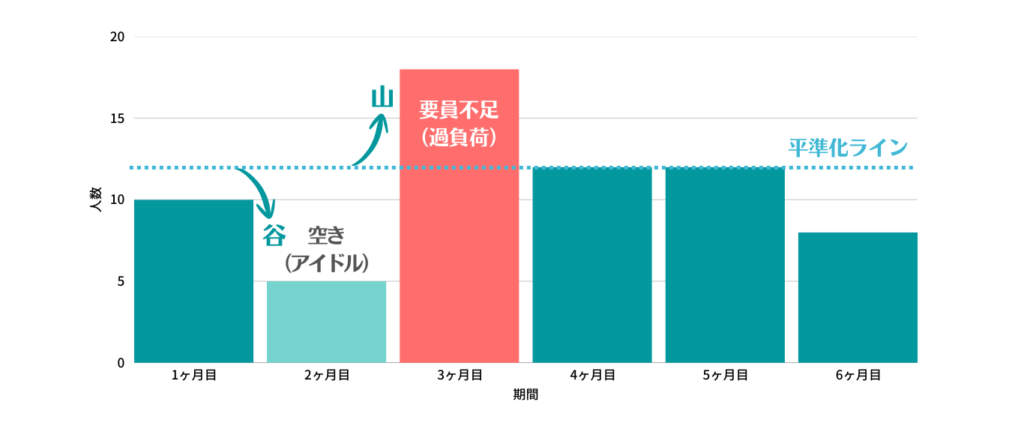

山積み表(リソースヒストグラム)で「無理・無駄」をチェックする

要員計画を月別・週別のグラフ(山積み表)にした際、以下の3つのポイントで計画の妥当性を判断し、調整を行います。

  • 平準化ライン(リソース・レベリング) グラフ上の目に見えない「チームが無理なく稼働できる基準線」です。PMはこのラインに沿って要員の増減をなだらかに抑えることで、急な採用や教育コストの負担を最適化します。
  • 「山」が高すぎる時期(過負荷) グラフが平準化ラインを大きく突き抜けている場合、メンバーが物理的に対応不可能な業務量を抱えています。作業を前後にずらすか、他チームからのスポット増員が必要です。
  • 「谷」が深い時期(アイドル) グラフが極端に低い時期は、人員の手が空いてしまっています。他プロジェクトへの応援や、次工程の前倒し作業を割り当ててコストの無駄を省きます。

【実践】どんぶり勘定を防ぐ「必要人数」算出の3ステップ

では、各工程で具体的に何人のメンバーが必要になるのでしょうか。感覚値に頼らないための3つのステップを紹介します。

前提:要員計画はフェーズに合わせて「段階的に詳細化」する

大前提として、プロジェクトの初期段階から「完璧な必要人数」は出せません。以下のように、情報が増えるごとに計画をアップデートし、誤差を縮めていくプロセスが重要です。

  • プロジェクト立ち上げ時【精度:低(±50%程度の誤差)】
    過去の類似案件に基づき「概算」で算出。予期せぬトラブルを考慮し、あらかじめリスク(バッファ)を織り込んで予算枠を確保します。
  • 要件定義完了後【精度:中(±15%程度の誤差)】
    「何を作るか」が確定し、不透明な部分が減った段階で工数を精査。本格的なアサインを開始します。
  • 設計完了・開発着手時【精度:高(±5%程度の誤差)】
    タスクが細かく分解された段階で、個々のメンバーの稼働を確定させます。

この前提を持った上で、以下の計算ステップを進めます。

ステップ1:開発規模の見積もり(総工数の算出)

まずはプロジェクトの全体規模を算出します。RFP(提案依頼書)や要件定義書をもとに、標準的な手法(ファンクションポイント法や類推見積もりなど)を用いて「総工数(人月)」を導き出します。 (例:全体で240人月と算出)

ステップ2:工程比率から各工程の工数を割り振る

全体の工数が出たら、次にそれを各工程に割り振ります。自社の過去実績や、IPAの「ソフトウェア開発データ白書」などの統計値を参考に、工程別の比率を算出します。

【工程別の工数割り振り例(全体240人月の場合)】

工程要件定義概要設計詳細設計開発・単体結合テストシステムテスト合計
工程比率(例)6%12%14%43%8%17%100%
工数(人月)14.428.833.6103.219.240.8240.0
※この工程比率は例です。

ステップ3:期間・稼働率・生産性を考慮して「人数」に変換する

算出した「人月」を「期間」で割り、必要な「人数」を求めます。 例えば、上記の「開発・単体テスト」が103.2人月で、期間が4ヶ月なら、単純計算では1ヶ月あたり「約26名」となります。

しかし、実務ではここで必ず以下の「補正」を行う必要があります。

  • 稼働率の考慮:メンバーが他案件と兼務している場合、1人を「0.5人」としてカウントする。
  • 立ち上がりコスト:途中参画のメンバーは、仕様理解のため最初の2週間は生産性が落ちる。また教育役の工数も削られるため、計算上の人数より「+1〜2名」の余裕を持たせる。
  • バッファの確保:急な欠勤や予期せぬ不具合に備え、5〜10%程度の余力を加味してアサインを確定させる。

適材適所を見極める「スキル評価マトリクス」

人数が揃えばいいわけではありません。アサイン前に以下のマトリクスを用いて、各フェーズで求められるスキルの「質」を可視化し、体制図と連動させてミスマッチを防ぎましょう。

評価項目上流工程(設計)で重視するポイント下流工程(開発)で重視するポイント
業務知識    顧客のビジネスを理解し、潜在ニーズを汲み取れるか。仕様書の意図を正確に読み取り、データの整合性を判断できるか。
技術スキルシステム方式設計や非機能要件の定義ができるか。言語の習熟度は高いか。二次バグを防ぐ調査能力があるか。
ソフトスキル顧客との交渉やヒアリングを円滑に行えるか。不明点を曖昧にせず、リスクを早期にアラートできるか。

体制図へのアサイン時のポイント 体制図の各ボックスに名前を当てはめる際は、急な離脱に備えた「バックアップ(副担当)」も併せて検討しておくことが、属人化によるリスク軽減につながります。

【重要】専門チームの「スポット参画」を忘れない

DB設計、インフラ構築、セキュリティ対策(SRE)といった「基盤技術者」を開発メンバーに兼務させるのは炎上の元です。特定の期間のみ集中的に必要になる「スポット参画」として初期段階で計画に組み込み、早めに確保へ動きましょう。

【プロの視点】現場で陥りやすい「1.0人」の罠

要員計画を立てる際、PMが必ず心に刻んでおくべき「計算上の人数」の落とし穴があります。

「新人=1.0人」の罠

新人はアウトプットが出ないだけでなく、教育役となる先輩エンジニアの工数も奪います。実質的にはチーム全体で「0.5人分以下」の戦力ダウンになることも珍しくありません。人数の計算には「育成コスト(マイナス分)」を必ず含めましょう。

「エース=1.5人」の罠

優秀なエースエンジニアは高い生産性を持ちますが、1日は24時間しかありません。彼らを「1.5人分」として計算してスケジュールを組むと、彼らがパンクした瞬間にプロジェクトの核が崩壊します。計画はあくまで「1.0人」とし、余力はレビューや若手のフォローに充てさせるのが鉄則です。

PMの最重要ミッション:アサインとリリースの泥臭い管理

プロジェクトの安定稼働は、計算後の「早めの調整」にかかっています。

  1. 1〜2ヶ月先の「予約」が現場の常識
    開発ピークに向けて人を増やす際、直前になって依頼しても優秀な人材は確保できません。自社内やパートナー企業には、少なくとも1〜2ヶ月前から「内諾(予約)」を取っておくのが鉄則です。
  2. 意外と盲点な「リリース(撤退)」計画
    役割を終えたメンバーの契約を適切に終了させる計画です。外部パートナーの場合、1ヶ月以上前の通知が必要なケースが多いため、保守への引き継ぎ期間を逆算し、「作業が終わったのにコストを払い続ける」事態を避けましょう。

まとめ:要員計画はプロジェクトの品質を支える土台

要員計画は、単なる事務作業ではなく「誰と、どのような旅をするか」を決める戦略的なプロセスです。

  • 「点(体制図)」ではなく「流れ(時間軸)」で捉える。
  • フェーズに合わせて計画を「段階的に詳細化(再見積もり)」する。
  • 山積み表を活用し、過負荷やアイドルの発生を防ぎ平準化する。
  • 理論値に「立ち上がりコスト」や「バッファ」を加味した現実的な計算を行う。
  • 「新人は0.5人」「エースは1.0人」の罠に気をつける。

盤石な要員計画を土台にして、現場のエンジニアが安心して最高のパフォーマンスを発揮できる環境を整えていきましょう。

次回は、丸投げによる炎上を防ぐための委託先管理(ベンダーマネジメント)の進め方について解説します。ぜひ併せてお読みください。
