「プロジェクト終盤になって『そんな話聞いてない!』と横槍が入った……」
「システム稼働の直前で、別部署から致命的な仕様変更を要求された……」

日々厳しい現場で奮闘するプロジェクトマネージャー(PM)やリーダーなら、一度はこんな背筋の凍るような経験があるのではないでしょうか。

もし今のプロジェクトが「会社から指名されたメンバー」だけで構成されているなら、重要なステークホルダーが漏れている危険性があります。関係者の特定が漏れると、UAT(受入テスト)直前でのちゃぶ台返しが発生し、最悪の場合はプロジェクトが破綻してしまいます。

この記事では、プロジェクトを泥沼化させないための「ステークホルダー管理(特定・分析)の進め方」を解説するとともに、明日からコピペしてすぐ使える「管理リストのテンプレ項目」と「役割別チェックリスト」を公開します。

プロジェクトの泥沼化を防ぐ!なぜ「ステークホルダー管理」が重要なのか

システム開発におけるステークホルダーとは、開発チームや発注側の責任者だけでなく、実際にシステムを使う現場担当者、さらにはデータ連携先の周辺システムの担当者まで多岐にわたります。 プロジェクトはガントチャートを引いただけでは進みません。関係者全員の協力があって初めてゴールに辿り着けます。管理が甘いと、現場でどのような悲劇が起きるのかを見ていきましょう。

1. 特定漏れは「要件の抜け漏れ」に直結する

ヒアリングすべき対象者が漏れていると、業務の洗い出しが不十分になり、必然的に要件定義が漏れてしまいます。恐ろしいのは、これが発覚するのが「受入テスト」などの後工程になりやすいことです。ここからの手戻りはスケジュールを破壊し、予算を食いつぶします。

2. 立場の違いによる「要求の対立」が発生する

経営層は「全体の効率化やコスト削減」を求めますが、現場担当者は「今の使い勝手の維持」や「個別の不満解消」に意識が向きがちです。この温度感の違いを放置すると、要件定義が泥沼化し、いつまでも仕様がフィックスしない状態に陥ります。

3. プロジェクト進行中に「要求の変化」が起きる

プロジェクトが進み、画面やモックアップが見えてくると「やっぱりこうしてほしい」という要求の変化は必ず起きます。ここでPMが注意したいのは、現場の「声の大きい人」の意見に振り回されないことです。場当たり的な対応は、プロジェクトの寿命を縮めます。

4. キーマンの交代が「決定事項のひっくり返し」を招く

人事異動や退職によるメンバー交代は大きなリスクです。特に業務の「キーマン」が抜けた際、引き継ぎが不十分だと過去の決定事項がアッサリと覆されることがあります。

隠れたキーマンを逃さない!ステークホルダー「特定」のコツ

PMに任命されて最初に行うべきは、「誰が味方で、誰を納得させるべきか」を特定することです。組織図を眺めるだけでなく、実務のデータの流れ(伝票や情報の動き)を追うのが抜け漏れを防ぐコツです。

対象業務に直接影響する関係者

まずは、プロジェクトのど真ん中にいる人たちです。ここは比較的見落としにくい部分です。

役割プロジェクトにおける立ち位置
プロジェクト・スポンサー         予算を確保し、プロジェクトの存続を決定する最重要人物です。
業務部門の責任者(オーナー)業務要件の最終決定権を持ち、業務変更の責任を負います。
業務担当者(キーユーザー)現行業務の詳細を熟知しており、新システムへの適合性を判断します。
システム利用者(エンドユーザー)リリース後に毎日システムを使い、操作性や効率性に影響を受けます。
システム運用・保守担当者リリース後の安定稼働や障害対応のフローに責任を持ちます。
開発ベンダー・プロジェクトチーム設計・開発を担う直接的な推進メンバーです。

【要注意】見落としがちな「間接的」ステークホルダー

問題になりやすいのはこちらです。「直接システムは触らないけれど、影響を受ける人たち」をしっかりリストアップしておきましょう。

役割見落としがちなポイント・現場の事例
前後工程の業務部門             入力データの発生元や、出力データの活用先となる部署です。
外部の取引先・連携先API連携やEDI(電子データ交換)先のベンダーなどです。仕様変更の調整に時間がかかります。
情報セキュリティ・
インフラ部門
ネットワーク制限や認証基盤のルールを握っています。後から「社内規定違反」と言われると手戻りが甚大です。
監査部門・法務部門コンプライアンスや法的要件に関わる部門です。後からの指摘は致命傷になります。
人事・総務部門システム導入に伴う役割変更や、評価制度への影響がある場合に関わってきます。
過去の担当者・OB現行システムの「ブラックボックス化した仕様」を知る唯一の人物であるケースが多いです。
PMO/品質保証部門進捗報告のフォーマットや社内標準ルールの遵守を求めてきます。彼らのOKが出ないと次フェーズに進めないことがあります。
ヘルプデスク/サポートリリース直後からユーザー対応の矢面に立ちます。マニュアル準備が遅れると稼働直前にクレームになります。
経理・財務部門(要注意!)「新システムでは仕訳の要件を満たしていない」とリリース直前にストップがかかり、稼働が遅れるケースは少なくありません。

誰を優先すべきか?「ステークホルダー分析」マトリクス

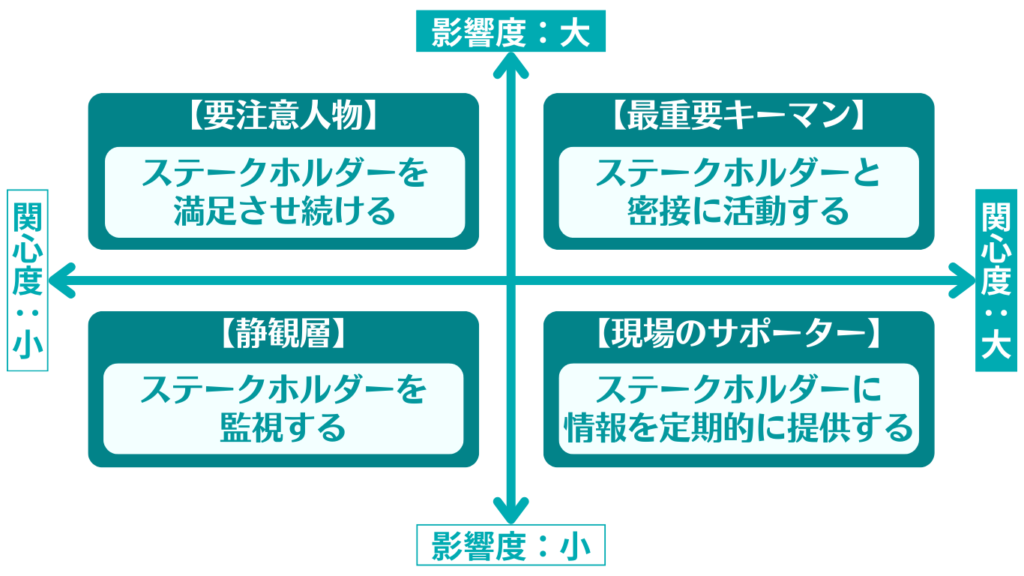

全員に対して100%の力で向き合うのは現実的ではありません。「影響度(権限の強さ)」と「関心度(プロジェクトへの興味)」の2軸で分類し、対応の優先順位をつけましょう。

関心度:小関心度:大
影響度:大          【要注意人物】満足させ続ける
不満を持たれると強いブレーキ(横槍)になります。必要以上の関心は持たせず、定期的な報告で満足させ続けましょう。
【最重要キーマン】密接に活動する
最も時間を割いて対応します。密接に連携し、常に期待値をコントロールする必要があります。
影響度:小【静観層】監視する
最小限のアプローチにとどめ、状況に変化がないか(急に関心が高まらないか)をチェックします。
【現場のサポーター】情報を適宜提供する
現場での不満が上層部に波及しないよう、説明会などで丁寧に情報を共有し、味方につけておきたい層です。

油断禁物!プロジェクトの状況変化を「監視」し続ける

ステークホルダーは一度特定して終わりではありません。途中で「実はこの人も関係していた」と判明したり、人事異動で力関係が変わったりします。 進捗会議での発言のニュアンス変化、組織変更のニュース、周辺システムの改修計画の有無など、常にアンテナを張り、変化の兆しを監視し続けるのもPMの腕の見せどころです。

【テンプレ公開】実務で使える「ステークホルダー管理リスト」の作り方

頭の中で把握するだけでなく、必ずリスト化してドキュメントに残しましょう。単なる連絡先リストではなく、「いつ、誰に、どう働きかけるか」を判断するための戦略ツールとして使います。 以下の項目をスプレッドシート等にコピーしてご活用ください。

項目名記載する内容のポイント現場での記入例
氏名・役職誰か(組織内でのポジション)山田太郎(営業部 部長)
役割プロジェクトにおける役割業務要件の最終承認者
立場賛成、反対、中立(反対派への対策に必須)反対(現行の業務フローを変えたくない)
期待値何を実現したいか、何を失うことを恐れているか入力作業の自動化による残業時間削減
影響度・関心度分析マトリクスに基づいた評価影響度:大 / 関心度:小
重要度PMが注力すべき優先順位
懸念事項抱いている不満やリスク、ボトルネック新システムのUIに慣れるまでの業務遅延を懸念
連絡方法効果的なコミュニケーション手段週次の定例会議での対面報告
関係性他のステークホルダーとの協力・対立関係経理部長とは意見が対立しやすい

【現場のTips】作って満足しないための運用ルール
このリストは「フェーズの移行時」や「週次の定例会議の前」などに定期的に見直す運用ルールに組み込むことで、初めて強力なリスクヘッジのツールとして機能します。

役割別:PMが引き出すべき「当事者意識」チェックリスト

プロジェクトを成功させるには、PM一人が孤軍奮闘するのではなく、関係者全員に「当事者意識」を持ってもらうことが不可欠です。キックオフなどの節目で、以下の役割と期待値をしっかり伝え、定期的に振り返ることをおすすめします。

経営層:プロジェクトの「最終決定者」

  • [ ] ビジョンの提示: プロジェクトの目的を明確にし、強力なリーダーシップで組織のベクトルを合わせているか
  • [ ] リソースの保証: 予算や人員を確保し、阻害要因があれば組織的な決断を下しているか
  • [ ] 変革のバックアップ: 現場の抵抗を抑え、改革意識を全社に浸透させる「盾」となっているか

業務部門:システムの「真のオーナー」

  • [ ] 意思決定の責任: 自部署の利益だけでなく「全体最適」の視点で、要件の要不要を即断即決しているか
  • [ ] 後戻りさせない覚悟: 決定済みの事項を蒸し返さず、新業務プロセスへの定着を自ら主導しているか
  • [ ] 説明責任: 現場エンドユーザーに対し、導入の背景やメリットを自分の言葉で説明しているか

システム・インフラ部門:技術の「番人兼コンサルタント」

  • [ ] 長期的視点での提案: 既存資産との整合性を守りつつ、保守性や将来性を考慮した技術選定をしているか
  • [ ] セキュリティとガバナンスの死守: 会社のルールを遵守し、リスクを未然に防ぐための助言をしているか
  • [ ] ビジネス価値への理解: 単に「動く」だけでなく、ビジネス成果を最大化するためのIT活用を共に考えているか

ベンダ企業:成功を共にする「プロのパートナー」

  • [ ] 能動的なリスク提示: 指示待ちにならず、プロの視点で懸念点や代替案を早い段階で進言しているか
  • [ ] 品質に対する誠実さ: 納品物だけでなく、開発プロセス全体を通じて品質と透明性を確保しているか
  • [ ] PMの右腕としての支援: 専門知識を武器に、PMの意思決定をデータや技術力で強力に支えているか

見落としがちな間接部門:彼らもプロジェクトの「当事者」

  • [ ] PMO・品質保証: 単なるフォーマットのチェックに留まらず、リスクの早期発見や柔軟なプロセス改善を共に考えているか
  • [ ] ヘルプデスク: 稼働直前に受け身で待つのではなく、テスト段階から参画し、ユーザー目線での課題抽出やFAQ作成に協力しているか
  • [ ] 経理・財務部門: 終盤でのちゃぶ台返しを防ぐため、初期段階から会計ルールや税制面での「絶対に外せない要件」を提示しているか

プロジェクトマネージャー(自身):全体の「航海士」

  • [ ] QCDのマネジメント: 業務と技術の橋渡しを行い、品質・コスト・納期をバランスよく着地させているか
  • [ ] ステークホルダー調整: 利害対立を放置せず、納得感のある合意形成を導き出しているか
  • [ ] 透明性の確保: 都合の悪い事実こそ早めに共有し、プロジェクトの「現在地」を正しく関係者に伝えているか

まとめ:ステークホルダーを「味方」にしてプロジェクトを成功へ

プロジェクトを成功に導くのは、精緻なスケジュール表や最新のツールだけではありません。結局のところ、プロジェクトを動かすのは「人」であり、その中心にあるのはコミュニケーションと信頼関係です。

  1. 徹底的な特定: 組織図の裏側に隠れたキーマンや周辺システムの担当者を逃さない。
  2. 戦略的な分析: 「影響度」と「関心度」で優先順位をつけ、リソースを集中させる。
  3. 継続的な監視: 人事異動や要求の変化にアンテナを張り、リストを更新し続ける。
  4. 期待値の調整: 各役割に「何をすべきか」を明確に伝え、全員を同じゴールへ向かわせる。

PMの仕事は、全員を同じ「成功」へ導く航海士です。まずは今のプロジェクトの「ステークホルダー管理リスト」を書き出し、関係者を強力な味方につける第一歩を踏み出してみてください。

システム開発を炎上させない!要件定義の進め方「3ステップ+7つの急所」【現場PM向け】システム開発の炎上は「要件定義」で決まる!本記事では、多くの現場を見てきた経験から、迷走を防ぐための正しい「企画・要求・要件の3ステップ」と、PMが死守すべき「7つの急所(準委任契約、現行踏襲の打破など)」を実践的に解説します。...
ABOUT ME
hidechi
情報システムエンジニアとして35年以上、システム開発の最前線に立つ現役エンジニア。10億円規模の大規模案件など、数多くのプロジェクトマネジメント経験から得た「現場ですぐに使える実践的な知見」を発信します。日々、厳しい現場で奮闘しているPMやSEの皆さんの一助となれば幸いです。
