【初心者向け】プロジェクト体制図と要員計画の書き方|「旅行の例え」で基礎から着実に学ぶチーム作り
「プロジェクトが始まったけど、誰に何を頼めばいいか曖昧で進まない……」
「結局、いつもPMの自分ばかりが動いている気がする……」
システム開発プロジェクトにおいて、体制図は単なる「組織図」ではありません。それは、プロジェクトの意思決定スピードを左右し、トラブル発生時でも迷わず進むための「家族旅行の役割分担」のようなものです。
本記事では、30年の現場経験から導き出した「失敗しないプロジェクト体制の作り方」と、リソースを最適化する「要員計画」のポイントを、おなじみの「家族旅行」に例えて分かりやすく解説します。
体制図の目的:なぜ「旅行の役割表」が必要なのか?
家族旅行を想像してみてください。お父さんは「温泉に行きたい」、お母さんは「買い物をしたい」、長男は「話題のスポットに行きたい」とバラバラに主張し、誰もホテルの予約を確認していなければ、せっかくの旅行は台無しです。プロジェクトも全く同じです。
体制図を作る最大のメリットは以下の3点です。
- エスカレーションパス(指示と報告のルート)の確立: 誰が最終決定を下すのかを明確にし、「判断待ち」による停滞を防ぎます。
- カウンターパート(対等な窓口)の明確化: お客様(家族)と開発側(旅行代理店)の「相談相手」を固定し、指示の錯綜をなくします。
- 責任範囲の可視化: 「誰かがやると思っていた」という隙間を排除し、全員の持ち場を明確にします。
PM・PL・メンバーの役割を「家族旅行」で理解する
プロジェクトの主な役割を、旅行に関わる人たちに例えて整理しましょう。指揮命令の流れが重要です。
PM(プロジェクトマネージャー)=「お父さん(全体責任者)」
- 役割: プロジェクト全体の目的(楽しい旅行の実現)に全責任を持ちます。
- 指揮のイメージ: 予算を管理し、旅の行き先を最終決定します。トラブル時に「予定を変更するか、強行するか」を決める最終意思決定者です。
PL(プロジェクトリーダー)=「お母さん(現場リーダー)」
- 役割: PMの指示のもと、特定のユニット(食事や移動)の現場指揮を執ります。
- 指揮のイメージ: 実務を担う長男・長女たち(メンバー)に「準備はできた?」と指示を出し、遅れがあればお父さん(PM)に報告し、調整を仰ぎます。

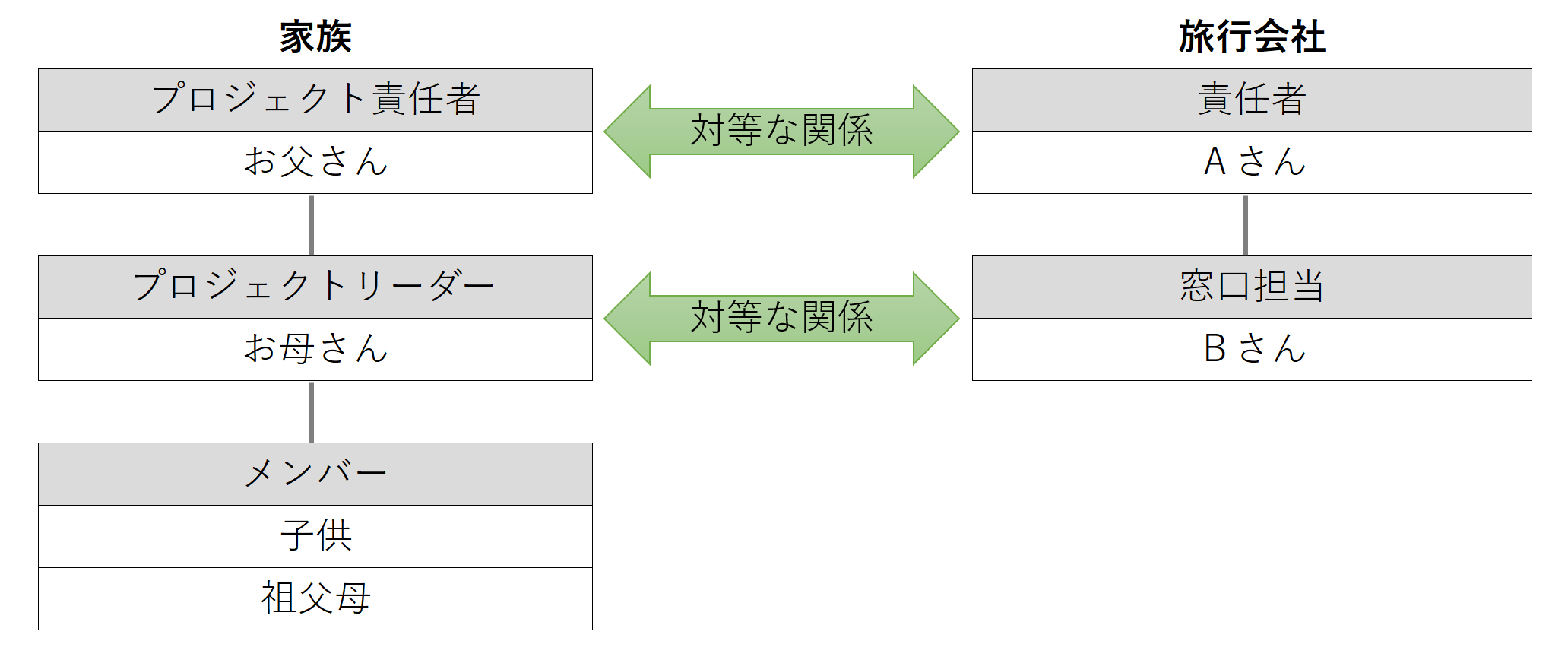

ステークホルダー = 「親戚・近所の人」
- 役割: 直接旅行には行きませんが、予算を出してくれる重要人物です。
- 実務での例え: 資金を出す経営層や、システムを使う他部署の担当者など、「無視できない関係者」です。
プロの役割分担術:RACI(レイシ)マトリクス表
体制図で「箱」を書いただけでは、誰が決定権を持つのか不明確です。実務ではRACI(レイシ)というフレームワークを使って、指示系統を定義します。
- R(Responsible:実行者): 実際に手を動かして作業する人。
- A(Accountable:承認者): そのタスクの結果に責任を持ち、最終判断する人(必ず1人だけ)。
- C(Consulted:相談先): アドバイスや専門知識を提供してくれる人。
- I(Informed:報告先): 決定事項を共有される人。
【事例】家族旅行のRACIマトリクス表
具体的に、旅行のタスクをRACIで整理すると以下のようになります。全てのタスクに「責任者(A)」と「実行者(R)」が定義されていることがポイントです。
| タスク (作業内容) | お父さん (PM) | お母さん (PL) | 長男・長女 (メンバー) | おじいちゃん (スポンサー) |
|---|---|---|---|---|
| 行き先の最終決定 | A | C | I | C |
| ホテルの予約作業 | A | R | R | I |
| 当日の車の運転※ | A | C | R | I |
| 昼食場所のリサーチ | I | A | R | – |
| 出発時間の通知 | A | I | R | I |
※当日の車の運転:「実際にハンドルを握る人(R:長男・長女)」と、「どのルートを通るか最終判断する人(A:お父さん)」を明確に分けることで、車内でのケンカ(混乱)を防ぎ、スムーズな進行を可能にします。さらに、道に詳しいお母さんに相談(C)したり、到着を待つおじいちゃんへ報告(I)したりすることで、チーム全体が連携できます。
【重要】RACIを運用する上での鉄則
RACIの各役割が「必須」か「任意」かという点は、プロジェクトの健全性を保つ上で非常に重要なポイントです。結論から言うと、「A(承認者)」は絶対に必須であり、かつ「1つのタスクに対して1人だけ」という鉄則があります。
1. A(Accountable:承認者):【必須・絶対1人】
- 必須の理由: 「最終的に誰が決めるのか」が決まっていないと、意見が割れた時にプロジェクトが止まってしまいます。
- 1人だけの理由: 承認者が2人以上いると、責任のなすりつけ合いが発生したり、指示が矛盾したりする原因になります。「船頭多くして船山に上る」状態を防ぐためのルールです。
2. R(Responsible:実行者):【必須・1人以上】
- 必須の理由: 「誰がやるか」が決まっていなければ、タスクは完了しません。
- 人数の目安: タスクの規模に応じて複数人でも構いませんが、多すぎると「誰かがやるだろう」という心理(社会的手抜き)が働くため、リーダー格を1人決めるのが望ましいです。
3. C(Consulted:相談先):【任意】
- 考え方: 専門知識が必要ない単純なタスクであれば、設定しなくても問題ありません。
- 注意点: 設定しすぎると、相談(会議やレビュー)に時間がかかりすぎ、スピードが遅れる「コンサル過多」に陥ることがあります。本当に必要なアドバイザーに絞ります。
4. I(Informed:報告先):【任意】
- 考え方: そのタスクの結果が他の作業に影響しない場合は不要です。
- 注意点: ただし、ステークホルダー(おじいちゃん)など、進捗を把握しておくべき相手を漏らすと、後からトラブルになるリスクがあるため、慎重に判断します。
よくある「RACIのNGパターン」
家族旅行の例で言えば、「今日の宿をどこにするか(A)」は、必ずお父さんかお母さんのどちらか1人が最終決定権を持たないと、いつまでも予約ができないという状態をイメージしてください。
- Aが不在: 誰も責任を取らず、物事が決まらない。
- Aが複数: 誰に判断を仰ればいいか現場が混乱する。
- Cが多すぎる: 調整に時間がかかりすぎて、実行(R)が進まない。
- Rが不在: 計画だけで、誰も手を動かしていない。
賢い要員計画の立て方:リソースを最適化する
体制(誰がやるか)が決まったら、次は「いつ、どれくらいの力を借りるか」を決める「要員計画」が必要です。
要員計画とは「適切なタイミングでの手配」
要員計画とは、プロジェクトの各フェーズにおいて、必要なスキルを持つ人を、必要な人数分だけ確保する計画のことです。
家族旅行でいえば、「いつ、どんな専門家や乗り物が必要か」を手配することに似ています。
- 旅の計画段階では「旅のプロ(旅行代理店)」の知恵を借りる。
- 移動中には「運転できる人」を確保する。
- 現地では「ガイドさん」をピンポイントで呼ぶ。 ずっと全員を拘束するのではなく、「必要な時だけ、最適な人をアサインする」のがスマートな計画です。
フェーズごとの「参加とフェーズアウト」
プロジェクトの進行に合わせて、メンバーを入れ替える(フェーズアウトさせる)ことでコストと品質を両立させます。
- 要件定義(計画): 家族の要望(ビジネスニーズ)を正確に聞き取り、形にするコミュニケーション力の高いベテランを配置。
- 開発(実行): 計画に基づいて、黙々と設計や実装(運転や手配)を進められる実務担当を最大化。
- テスト(確認): 「本当に忘れ物はないか?」「行程通りか?」を客観的に判断できる「厳格なチェック担当」を投入。
稼働率の罠(予備の体力を残す)
「全員が100%の力で、24時間フル稼働する」という計画は、机上の空論です。
- バッファの確保: 旅行中に誰かが風邪を引いたり、渋滞に巻き込まれたりするように、プロジェクトにも予期せぬトラブルはつきものです。
- 実質稼働の目安: プロは実働を80〜90%で見積もります。残りの10〜20%を「不測の事態への対応」や「休息・ナレッジ共有」の余白として残しておくことで、一人が欠けてもプロジェクトが沈没しない強靭なチームを作れます。
まとめ:最高のプロジェクトは明確な「指揮系統」から
プロジェクト体制図は、単なる組織の階段ではありません。トラブルという嵐が吹いたときに、誰の指示を仰ぎ、誰が判断を下すのかを明確にする「チームの命綱」です。
- エスカレーションパスを引く(迷ったら誰に聞くか)
- 役割を明確にする(RACIで責任を可視化)
- 必要な時に、必要な人を(要員計画の最適化)
「誰が何をやるか」がクリアになれば、メンバーは迷いなく自分の作業に集中でき、PMであるあなたの負担も劇的に軽くなるはずです。
